截至4月中旬,汉江汉阳江滩环境综合整治工程共完成施工产值3500万,占完成工程总造价的65%。该工程琴断口水厂至江汉六桥段及船舶技术学院至赫山段防洪工程现已全部完工。下月该工程将进行琴断口水厂至江汉六桥段滩地苗木种植及中央广场路基处理作业。

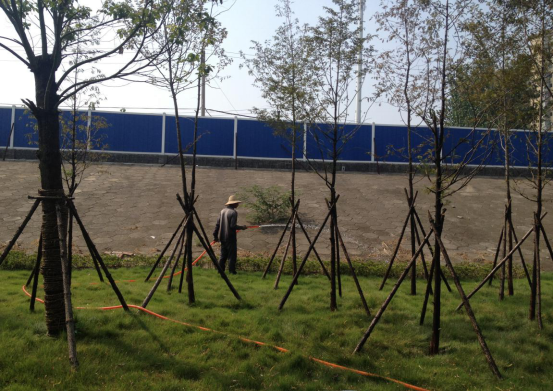

汉阳江滩项目部本月主要进行琴断口水厂至江汉六桥段及船舶技术学院至赫山段防洪工程收尾工作,对护坡破损处进行了全面排查及修复。在绿化工程方面,赫山段至知音桥段滩地已进行苗木种植300棵,草皮铺装月2000㎡;在园建工程方面,赫山段至江汉二桥段滩地篮球场已完成沥青摊铺4500m²,长篮球面层涂料4500m²。目前,该工程正在进行琴断口水厂至江汉江汉六桥段行道树种植空中央广场混泥土垫层灌注及园路路沿石铺装作业。

汉江汉阳江滩环境综合整治工程园建部分将于4月底完成中央广场剩余路面铺装作业;绿化部分将于5月初继续进行滩地的苗木种植及场地平整施工。该项目部全力加快施工进度,确保工程按期完工。(天创公司  王恒 文/图)
