解放大道江发路立交工程已完成匝道第二联箱梁砼浇筑
时间:2016-04-21 来源:原创文章 发布:本站编辑

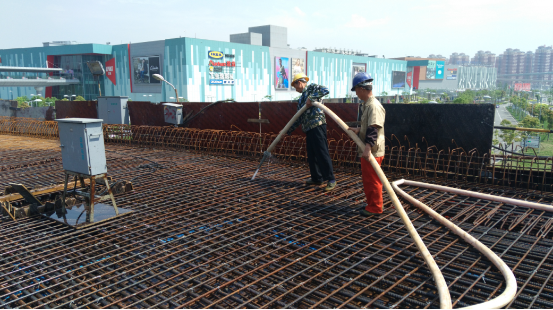

     自开工至今,解放大道江发路立交工程累计完成施工产值约2893.13万元,占工程总造价的39.6%。本月,该工程现已完成匝道桥第二联钢筋混凝土箱梁的浇筑施工。

4月,解放大道江发路立交项目部已完成主线8#承台、墩柱的混凝土浇筑施工;匝道第二联箱梁钢筋绑扎及混凝土浇筑施工现已全部施工完毕。由于匝道第二联箱梁为钢筋混凝土箱梁,按施工图纸设计要求,该段箱梁A5墩处横梁需进行张拉施工,现已完成该处预应力的安装工作。目前,该项目部正集中人力进行A5墩处横梁预应力张拉施工及匝道第二联箱梁支架及模板拆除作业。
