百威路(翠堤路-金花路)道路排水工程 进入第二阶段小箱梁预制施工
时间:2017-03-21 来源:原创文章 发布:本站编辑

 百威路(翠堤路-金花路)道路排水工程西起金花路,沿百威桥跨越三环线,东止于汉江堤,设计全长810.76m,工程造价约5860万元,施工内容涵盖道路、桥梁、排水、绿化等多个方面,计划工期9个月。该工程自2月2日开工至今,现已完成南侧排水管道施工,按期实现了施工调边,并着手开展小箱梁预制施工。

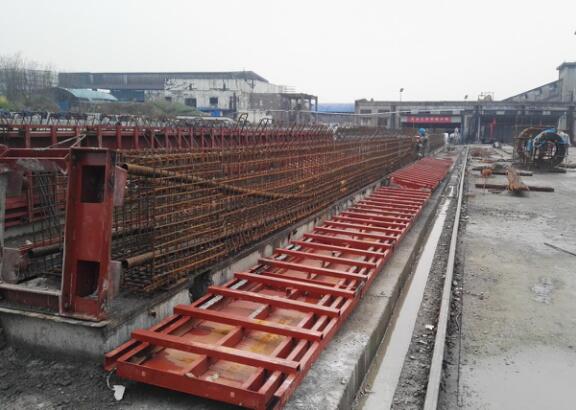

该工程位于黄金口工业园区内,结合园区内交通情况,该项目部决定分为便道修建及排水管道安装、桥梁拆除新建、道路拆除恢复等三大阶段逐步推进施工。3月,该工程重点抓好第一阶段的排水管道安装及便道修建工作,现已安装雨水管道共计410m,修建便道400m2,现状百威桥南侧辅道土方开挖弃运达10000m3,路基换填处理8000m3。与此同时,该工程着手进行第二阶段中所需198片小箱梁的预制工作,目前已预制3片。由于本月雨水天气较多,为确保工程进度,该项目部合理安排工期,加大人力、物力及机械设备投入,加班加点进行施工,并增调水车切实做好现场文明、环保施工。

        百威路(翠堤路-金花路)道路排水工程将于4月加快推进南侧辅道、便道施工及小箱梁预制工作,并积极配合做好管道迁改工作,为后续施工创造有利条件。(天创公司 梁勇 文/图)
