百威路(翠堤路-金花路)道路排水工程,位于黄金口工业园区内,设计全长810.76m,工程造价约5860万元,该工程完成后,将为园区的工业发展提供有利的交通条件。自2月开工至今,该项目已完成第一阶段南侧排水管道安装工作,第一阶段辅道路面结构部分施工以及第二阶段中的小箱梁预制的工作也在加紧进行。按工期计划,将于4月底完成南侧辅道形成工作。

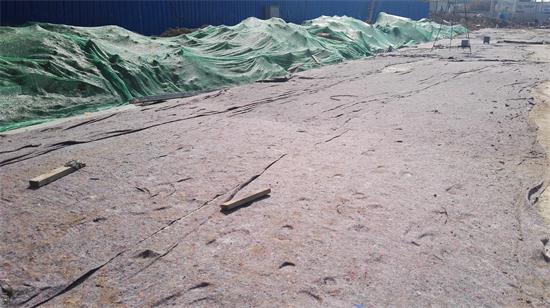

截至4月份,该工程已完成了D1350雨水管道施工310m、D1800雨水管道施工220m,便道施工400m2 ,现状百威桥南侧辅道土方开挖弃运12000m3、路基换填处理9000m3、辅道基层铺设2000m2,辅道面层浇筑500m2,小箱梁预制18片。与此同时,为做好下阶段的现状桥梁拆除工作,该项目部组织专家进行了百威现状桥梁拆除方案专家论证工作,方案得到了专家们的一致认同。另外,本月受雨水天气因素影响,工程有所滞后,为确保工程如期完成,该项目部合理安排时间,加大人力、物力以及机械设备的投入,在确保质量和安全的情况下,加班加点进行施工。
在5月份,百威路(翠堤路-金花路)道排水工程将抓紧桥梁拆除新建和道路拆除恢复两个阶段的工作建设,确保在年底顺利完成施工任务。(天创公司 梁勇 文/图)
