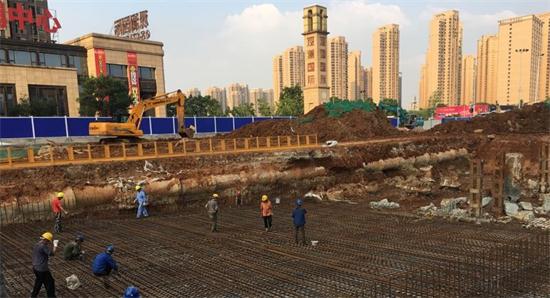

5月以来,持续的阴雨天气暂时告一段落,晴好天气给武汉新区江城大道改造(墨水湖大桥至三环线)工程带来了稳定的施工时间。项目部抓住施工的黄金时间全面推进现场各项施工进度。截至5月20日,该工程施工第一标段已完成东侧暗埋段第一道砼支撑,目前正在进行该断面的土方开挖弃运工作。
在该工程的现场施工中,项目部积极推进第三段U型槽、SMW工法桩、冠梁以及第一道砼支撑的的施工工作,本月已先后完成了SMW型钢水泥土搅拌墙2500m3,冠梁180m3,第一道砼支撑500m3,防撞墩70m3,U型槽段底板1400㎡,U型槽段侧墙315m3,共计完成产值约500万元。在持续推进工程进度的同时,该项目部对于安全文明工作也丝毫没有懈怠,每天组织专员对施工现场进行24小时不间断的巡查,确保现场裸土全部覆盖,现场垃圾及时清理、道口路面无泥土残留,并及时对施工现场进行洒水降尘,对围挡及基脚进行清洗。该项目部每周都会召开进度和质量安全总结会,对每周的工程进度和安全管理工作进行总结,对落实不到位的地方进行了及时整改,对于工程进度和安全文明管理工作做到了两手都抓,两手都硬。
本月下旬,现场阻碍SMW工法桩施工的燃气管线迁改问题已经得到解决,项目部将合理利用现场施工条件,在进一步保证现场安全文明的前提下,加长工法桩作业时间,力争七月底实现东侧通道暗埋段完工的目标。(天创公司 伍富河 文/图)
